Contatti rapidi
Cerca

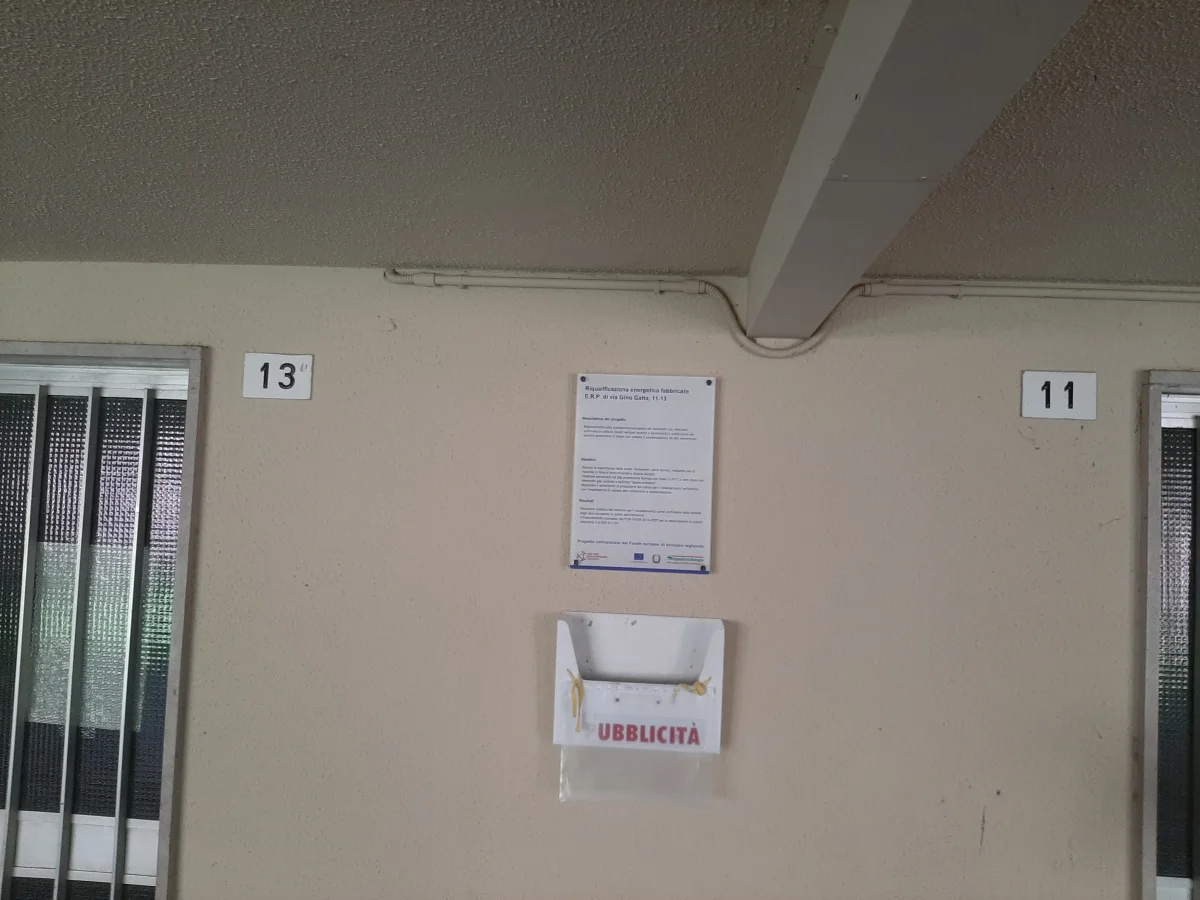

Ravenna - Via Gatta 11/13

Riqualificazione energetica edilizia residenziale pubblica – POR FESR 2014-2020 - Bando 2017 – Asse 4 – Az. 4.1.1 e 4.1.2

L’intervento ha avuto l’obiettivo di migliorare la prestazione energetica del fabbricato sito in via Gino Gatta 11- 13 in Ravenna composto da n. 12 unità immobiliari adibite ad alloggi di edilizia residenziale pubblica di proprietà del comune di Ravenna, classificate E.1. (1) ai sensi del D.P.R. 412/93.

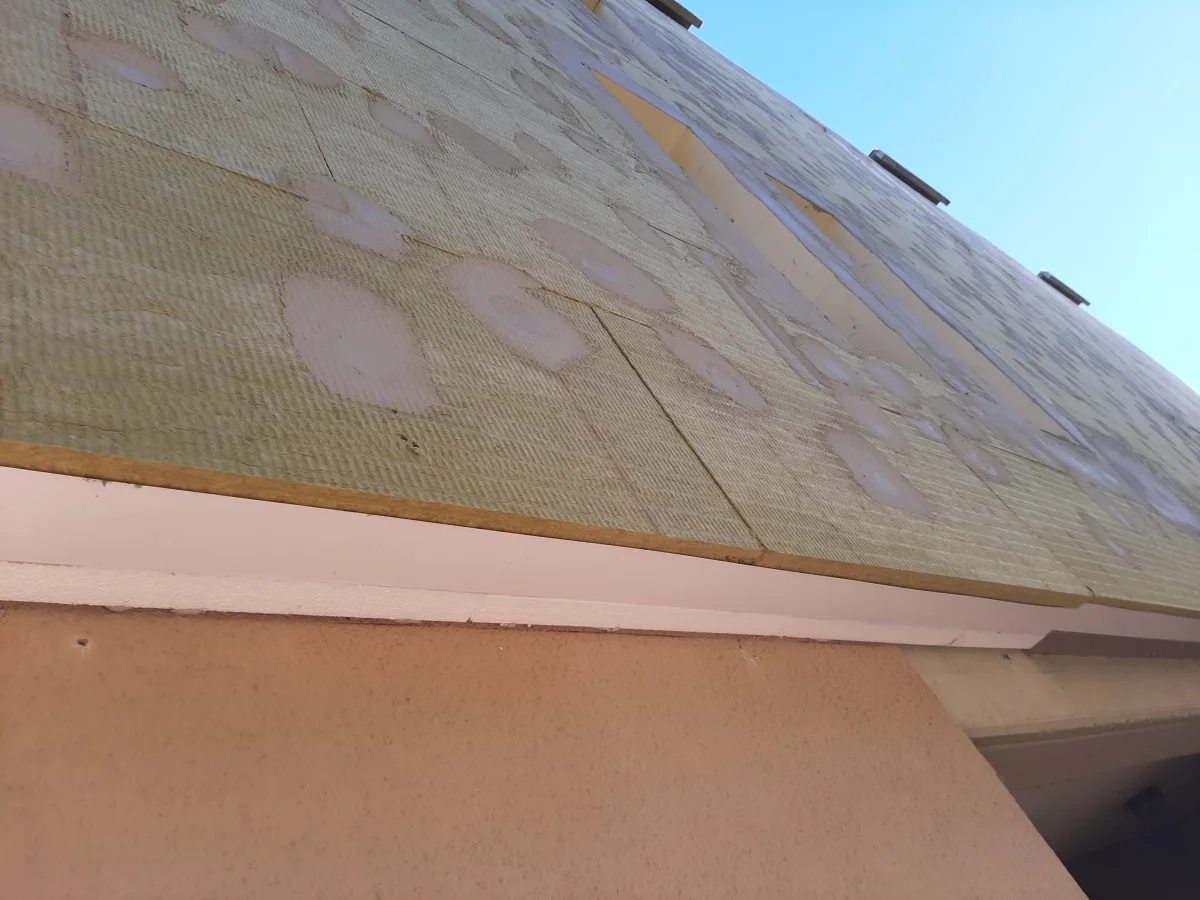

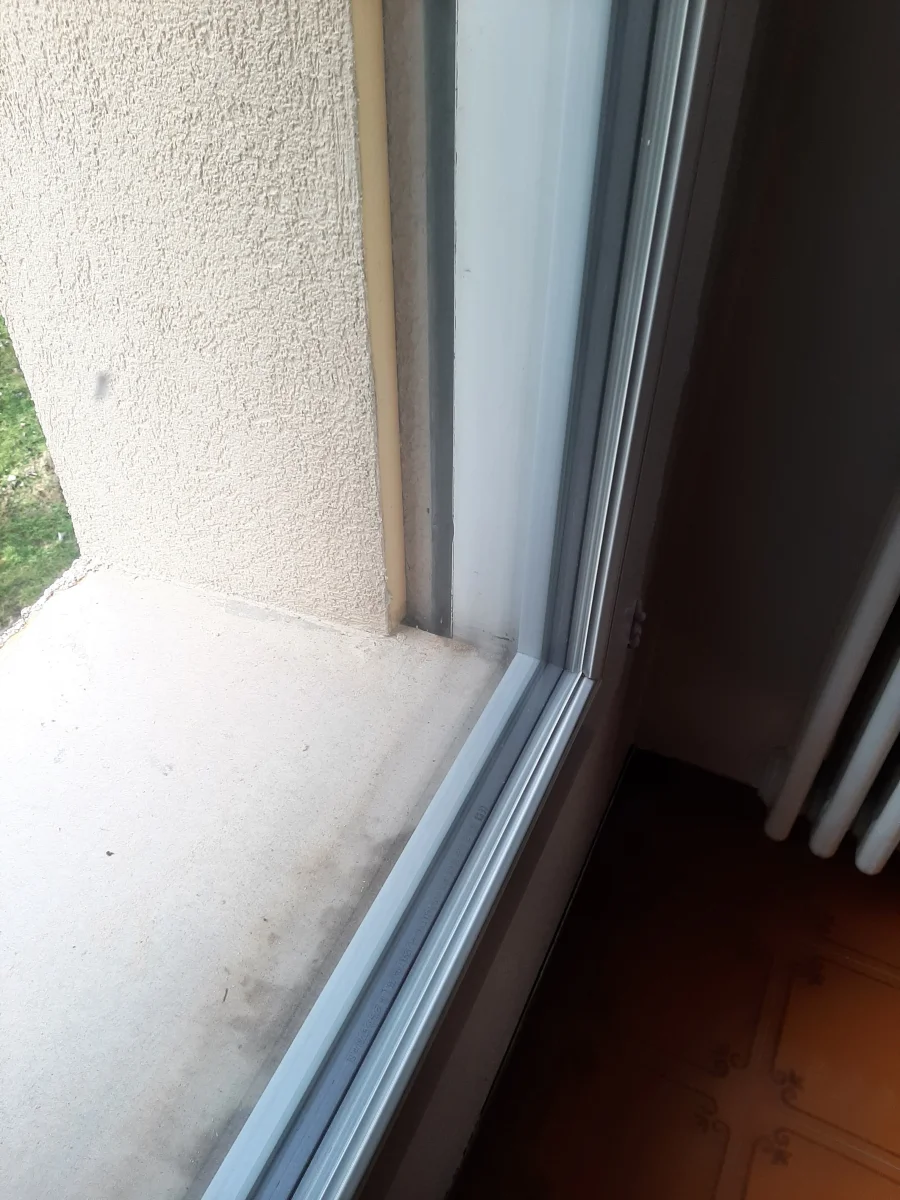

L’edificio costruito nell’anno 1976, orientato lungo l’asse EST-OVEST, si sviluppa su quattro piani fuori terra il primo dei quali adibito a cantine/garages. La struttura è in telaio in cemento armato e il tamponamento esterno è realizzato in laterizio (spessore parete 32 cm). I serramenti ante intervento erano in legno e vetro singolo con oscuranti costituiti da tapparelle il cui cassonetto non è isolato. Il coperto in latero-cemento, piano, isolato con 5 cm di lana di roccia e debolmente ventilato (intercapedine d’aria di 5-6 cm).

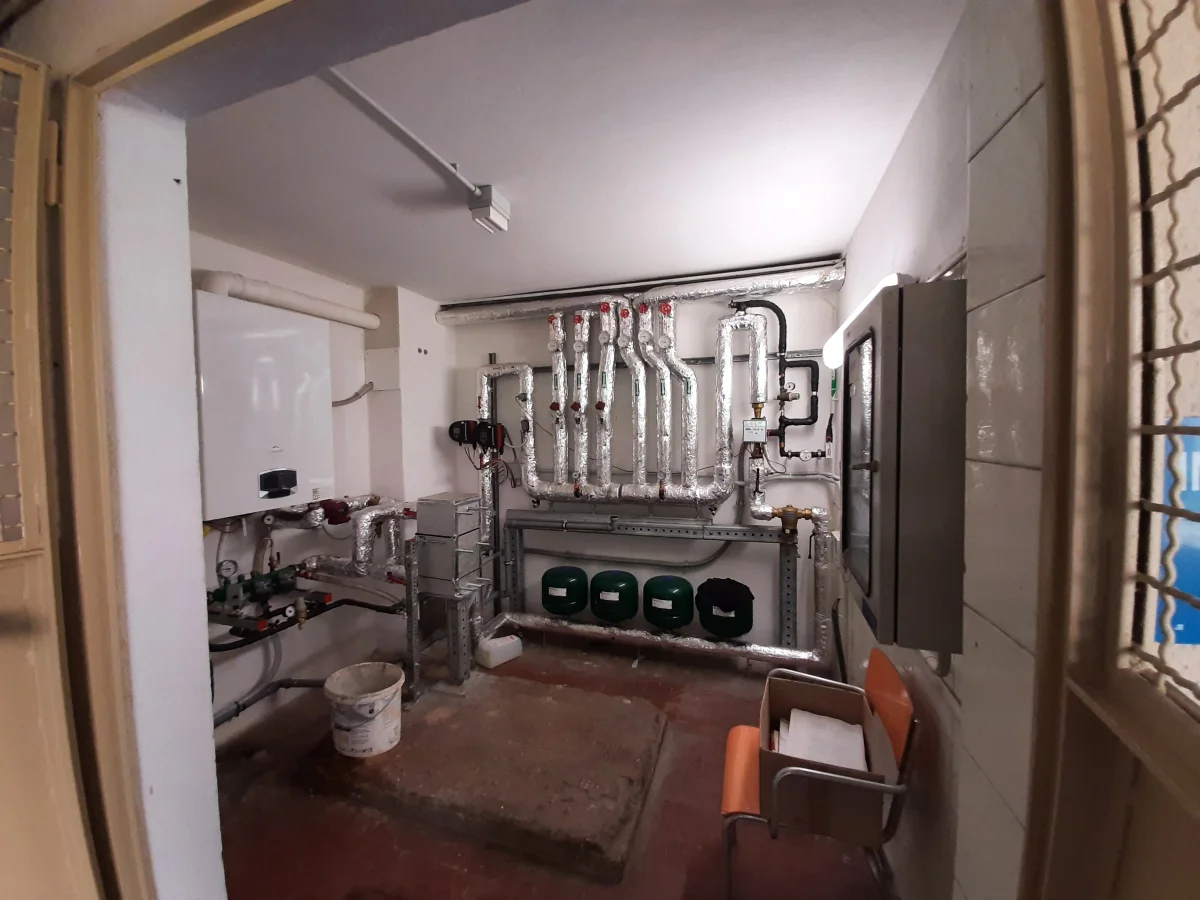

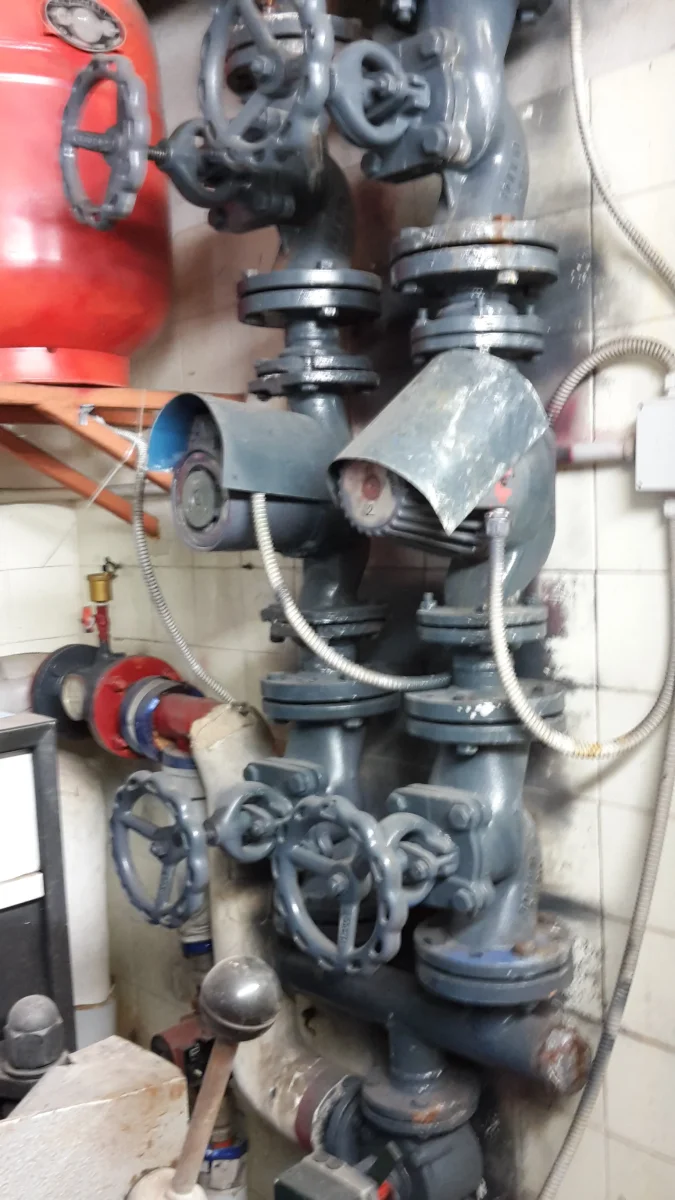

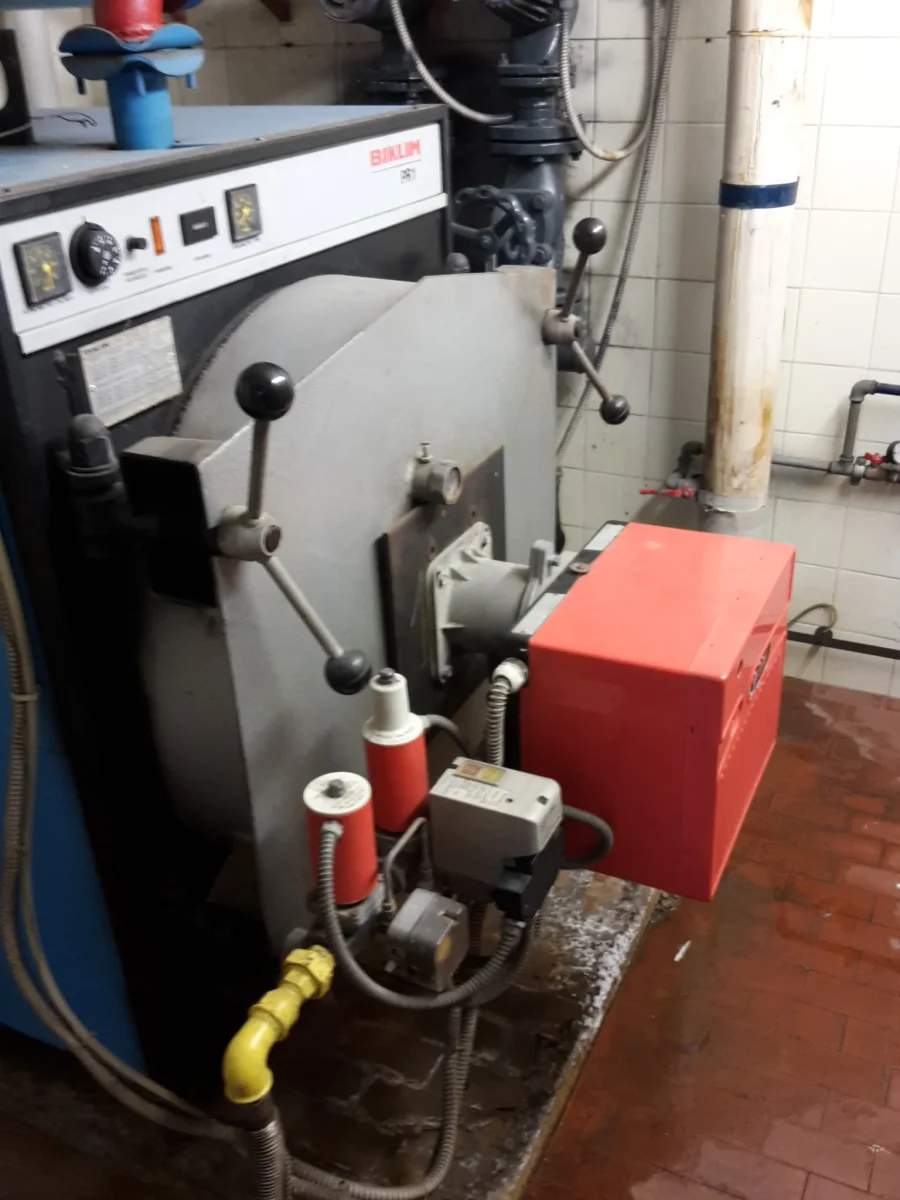

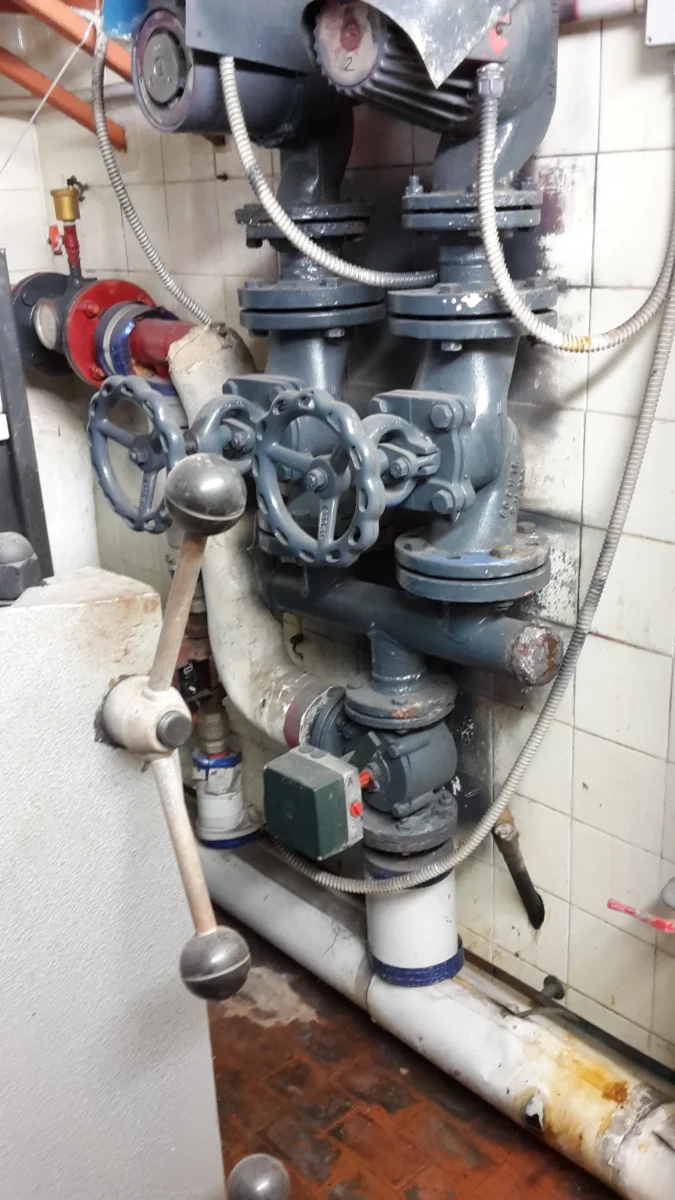

L’impianto di riscaldamento è centralizzato; il generatore di calore ante intervento era una caldaia a basamento installata nel 1990, alimentata a gas metano della potenza al focolare nominale pari a 167 kW, con bruciatore tradizionale ad aria soffiata. La distribuzione a colonne montanti debolmente coibentate alimenta un sistema di emissione costituito da radiatori a colonna in tubi di acciaio, la cui regolazione è affidata a valvole termostatiche. La contabilizzazione del calore è ottenuta mediante ripartitori.
La produzione di acqua calda sanitaria è di tipo autonomo; gli appartamenti sono dotati di scalda acqua autonomi alimentati a gas metano.

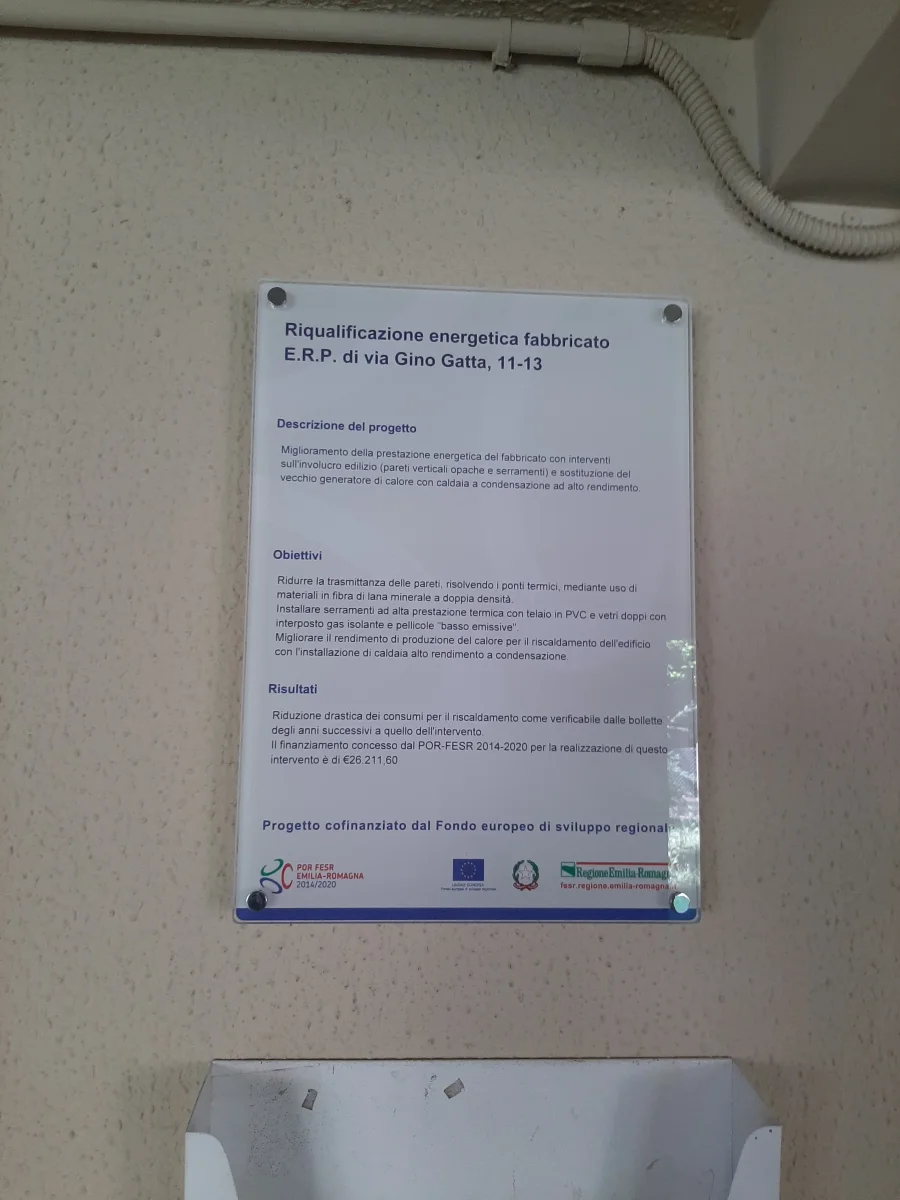

Intervento:

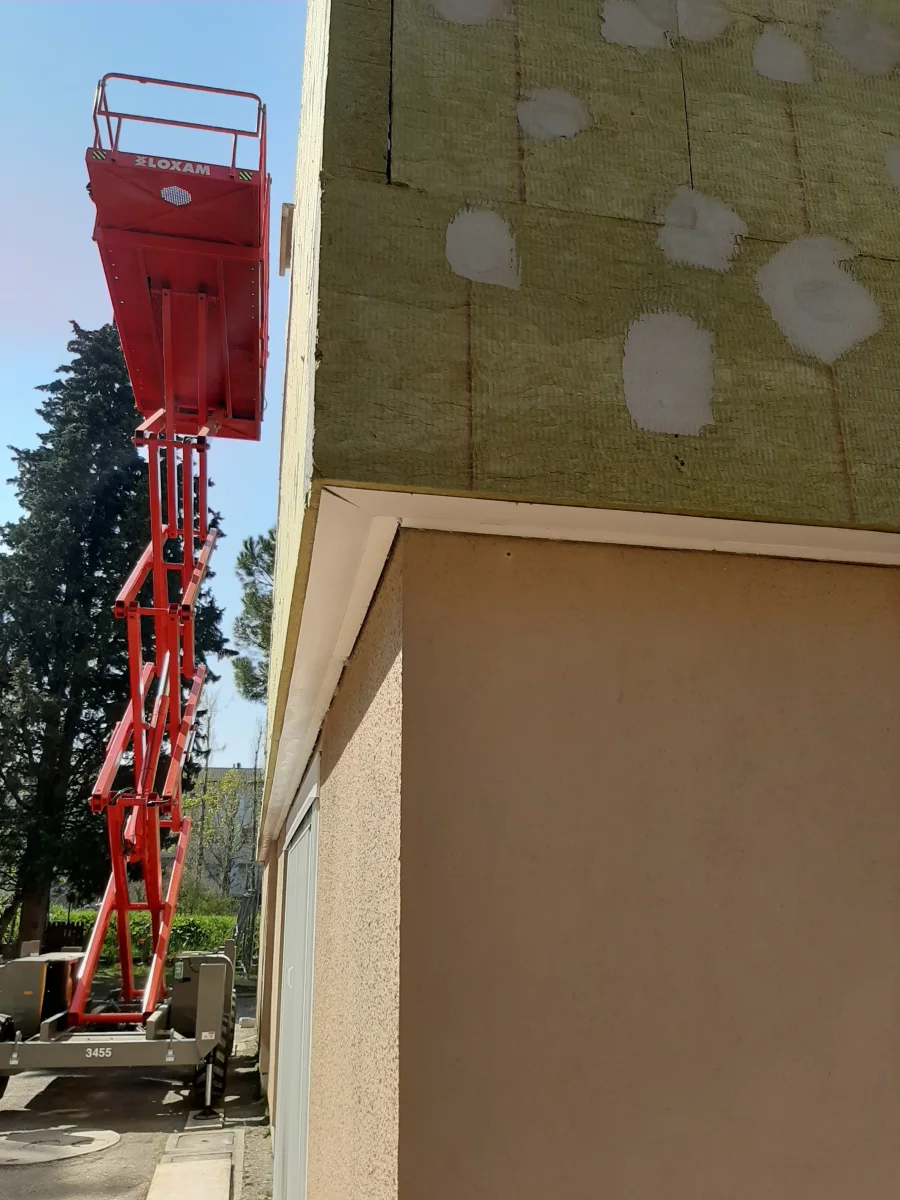

Il progetto è stato finanziato dal bando Regionale POR FESR 2014-2020 – Attuazione Asse 4 – Priorità di investimento “4C” -  Obiettivo specifico 4.1 – Azioni 4.1.1e 4.1.2 e da fondi del proprio programma di reinvestimento della Lg. 560/1993. Elaborato dall’Ing. Salvatore Pillitteri che ha ricoperto il ruolo di progettista, direttore lavori e responsabile unico del procedimento. L’Impresa aggiudicatrice Elettra Impianti s.r.l. di Ravenna ha proceduto, conformemente al contratto d’appalto sottoscritto, dopo la consegna dei lavori avvenuta il 14 gennaio 2020, alla realizzazione delle opere così come indicate dal progetto, consegnando i lavori  ultimati l’ 11 marzo 2021. I lavori sono stati certificati nella loro corretta esecuzione dalla D.L. il 10 maggio 2021. La pandemia da SarsCov 19 ha decisamente influito sui tempi di realizzazione dell’intervento determinando una dilatazione rispetto a quanto indicato nel contratto d’appalto.

Lavori ultimati:

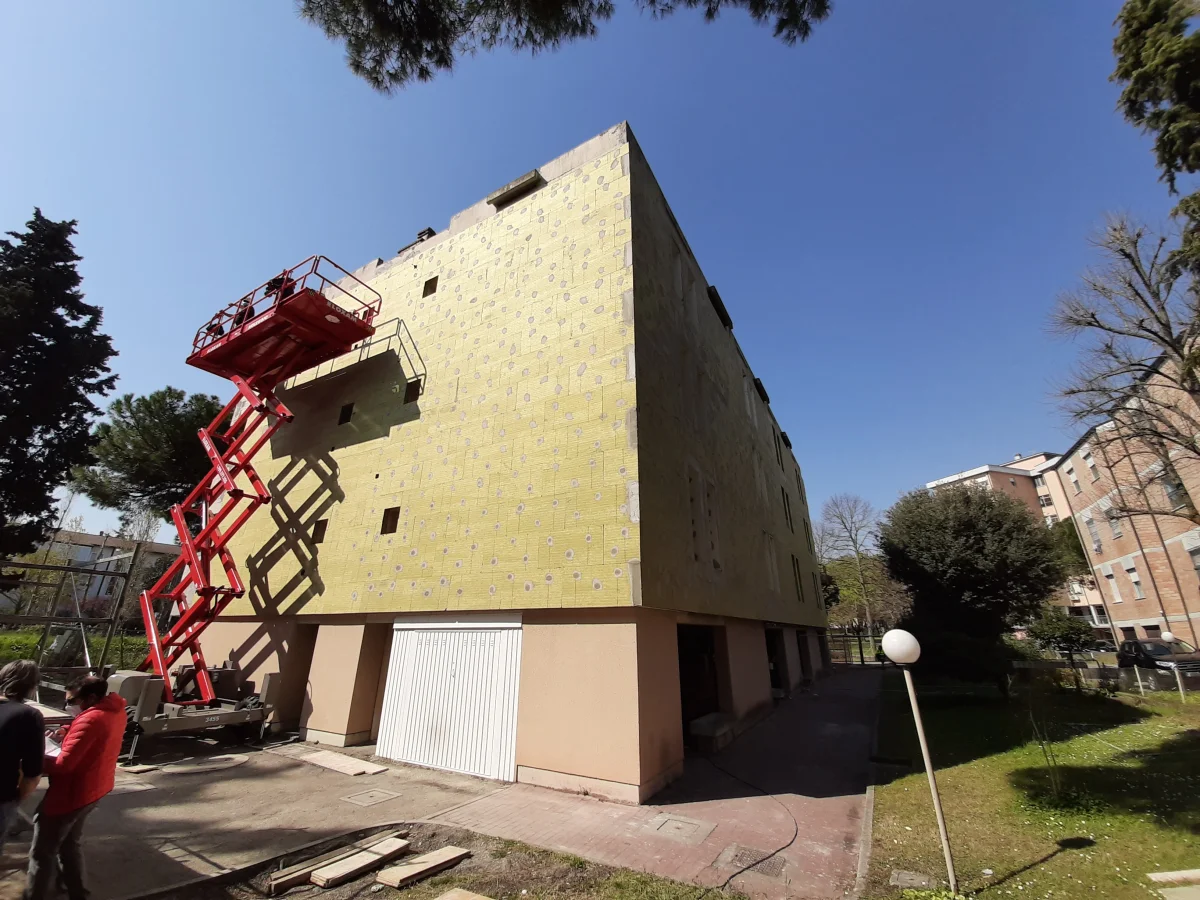

Il “restiling” operato sull’involucro non altera la percezione volumetrica rispetto al prospetto originale e riporta ad uno stato di “nuovo” un fabbricato, la cui vetustà era evidente nelle foto pre intervento.
Al finanziamento del progetto tramite il bando POR FESR 2017 e le risorse Lg.560/1993 ha concorso anche il contributo del D.M. 16/02/2016 c.d. “Conto Termico 2.0” che è stato possibile ottenere viste le elevate performance richieste agli elementi dell’involucro, soddisfacenti i requisiti imposti dallo stesso D.M. più restrittivi rispetto alla normativa sul risparmio energetico in vigore in Emilia Romagna.
